Tieremontti 6.5.

  • Sauna auki normaalisti
  • Tieremontti alkanut pysäköintialueen ja saunan välissä
  • Autojen parkkeeraus Romsinpolun päähän, perhetukikeskus Päiväperhon alueella olevalle paikoitusalueelle (kiekolla 3 h)
  • Kävelyreitti matonpesupaikan kautta, opasteet
  • Huolto- ja pelastustie hiekkarannan kautta
    • Pelastusajoneuvot, huoltoliikenne, liikuntaesteiset

– katusuunnitelma on hyväksytty lautakunnassa 18.2.2025, pöytäkirja

– tieremontti pitää sisällään Kylpylänkujan osalta kaukolämmön ja valokuidun rakentamisen, sähköliittymän uusimisen, vesi- ja viemäriputkien uusimisen, Kylpylänkujan leikkipaikan ja Rauhaniemen pysäköintialueen siirtämisen, valaistuksen uusimisen sekä yhdistetyn jalkakäytävän ja pyörätien

sauna on auki normaalisti kesällä tehtävästä tieremontista huolimatta

– joukkoliikenne toimii normaalisti

– autoliikenne ohjataan Romsinpolulle, jonka päässä on pysäköintialue ja josta kulku saunalle matonpesupaikan kautta

– kesäkioskimyynti siirretään saunan lipunmyyntiin (jäätelö, virvokkeet, kahvi, suolainen yms)

– rantavalvonta järjestetään normaalisti

– tieremontin aikana kesällä 2025 saunan etelänpuolienne hiekkaranta ei ole käytössä, pohjoisenpuolen ranta auki normaalisti

– ulkokuntosali suljetaan

Saunan perusparannus ja rakentaminen aikataulu

– rakennuslupa haettu joulukuussa 2024

– päätös remontista kevään 2025 aikana

– suunniteltu aikataulu kevät 2026 – kesä 2027

– sauna on kiinni remontin ajan noin vuoden, sulkeutumisesta tiedotetaan erikseen

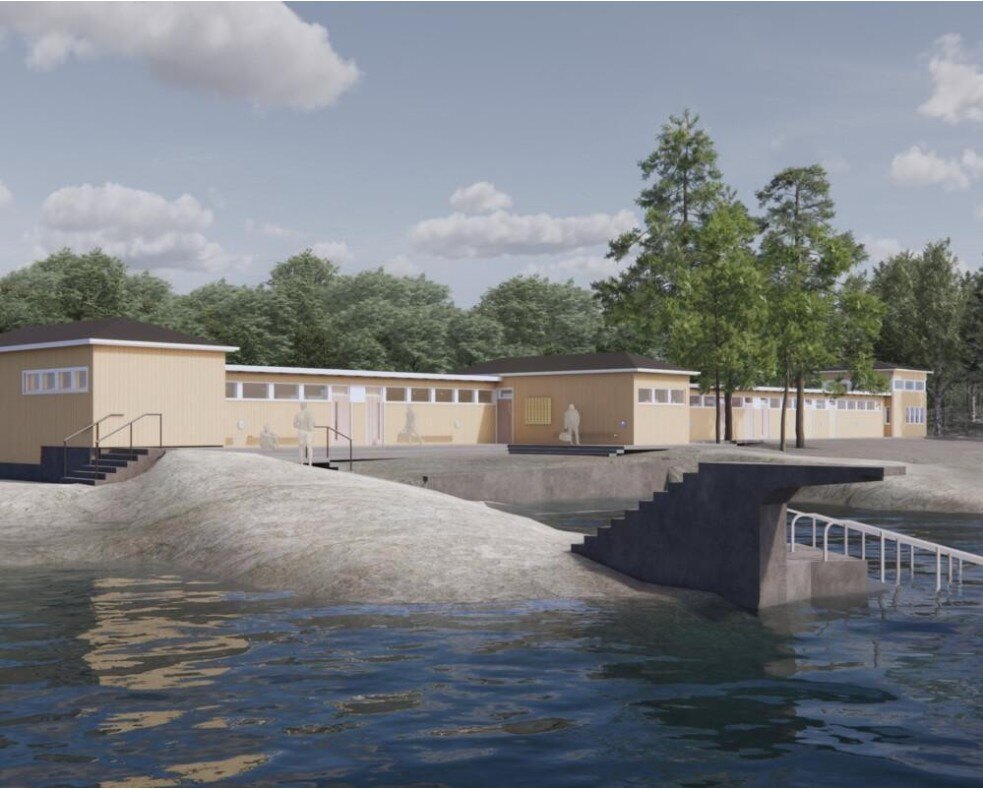

Rakennuksen remontin tarkoitus

– Rauhaniemen rakennuksen katto, julkisivu ja puuosat uusitaan

– talotekniikka uusitaan

– pukuhuone-, pesu- ja löylytilat uusitaan, nykyinen ”pieni sauna” suurenee

– kahvilan rakentaminen
